Rabiloo
まず1つの業務から
AIファーストムーブどこから始めるかを一緒に決め、使えるAIを1か月で AIパイロット決まった課題に効くAIを、1か月で
会社全体で進める
AI・DX導入コンサル会社全体のロードマップを、90日・3段階で AX・DX伴走支援人は判断に、作業はAIとデジタルに
納めたあとも守る
システム運用保守・引き継ぎ納品後も、守る・直す・合わせる・広げる・新しくする セキュリティ診断攻撃される前に、弱点を見つけて直すところまで
サービス一覧を見る
医療・ヘルスケア
クリニック・整骨院の
予約システム
予約と問診を、電話と手入力に頼らない仕組みに
クリニック・整骨院の
自動精算POS
誰が受付に立っても、同じ会計と締めができる仕組みに
製造業
工場のAIカメラ安全と品質を守るために、現場のカメラをAIの目に変える 工場の図面・設計変更管理(PLM)承認された最新の図面だけを、現場と各部署に届ける MES(製造実行システム)工程ごとの進み具合も品質も、日報を待たずに分かる プレス・工作機械の立入検知人が危険エリアに入ったら、機械を止める
業種を問わず
AI-OCR紙も手書きもPDFも、読み込むだけでデータに デジタルサイネージ現場が貼り替えなくても、全拠点の掲示がそろう
ソリューション一覧を見る
業界から探す
医療・ヘルスケア予約・会計・カルテを、紙と手入力に頼らない仕組みに
製造業検査・図面・部品の確認を、人の目と記憶に頼らない仕組みに
業界一覧を見る
お客様導入事例導入背景、成果、お客様の声 開発事例システム・アプリ・AIの実装内容
会社概要事業内容・役員・沿革・認証、日本法人と本社 企業理念ミッション・コアバリュー・創業者メッセージ Rabilooの強み現場で動くところまで実装する技術力 開発体制日本語で話せる窓口と、AIで作るエンジニア
ナレッジブログAI・DX・業界別のノウハウ お知らせニュース、イベント、更新情報 資料ダウンロード導入検討に役立つガイド・教科書
VI Tiếng Việt EN English JA 日本語
1か月でAIを実装 相談する
VI Tiếng Việt EN English JA 日本語

ホーム / ブログ / デジタルリテラシー / PoC(概念実証)の進め方5ステップ|「やりっぱなし」を防ぐ体制構築から検証・評価まで

目次

PoC(概念実証)の進め方とは?失敗を防ぐ「段取り」の重要性多くの企業が陥る「PoC止まり(PoC死)」の罠PoCの進め方:本番移行を見据えた5つのステップステップ1:企画・準備(目的と仮説の設定、体制づくり)ステップ2:検証スコープと要件の定義(やらないことを決める)ステップ3:最小プロトタイプ(MVP)の構築ステップ4:実環境での検証テスト・データ収集ステップ5:Go/No-Go評価と次のアクション決定【重要】PoCの「Go/No-Go」を正しく判断する3つの評価軸①技術的実現性(本当に動くか)②ビジネス合理性(コストに見合うか)③組織適合性(現場が使い続けられるか)判断マトリクス:3軸のうち1つでも「×」なら再検討外部開発パートナーとPoCを進める際の注意点「伝わった」と思っていたのに伝わっていなかったPoC特有の「評価バイアス」に注意するFAQ:PoCの進め方に関するよくある質問Q1. PoCとプロトタイプ、MVPの違いは何ですか?Q2. PoCにかかる期間の目安を教えてください。Q3. PoCの費用はどのくらいかかりますか?Q4. 社内にエンジニアがいなくてもPoCはできますか?Q5. No-Go(撤退)になった場合、そのPoCは「失敗」ですか?まとめ:PoCは「失敗を安全に回避する」ためのビジネス判断プロセス

Share

PoC(概念実証)の進め方5ステップ|「やりっぱなし」を防ぐ体制構築から検証・評価まで

AI開発システム開発
2026/10/22 2026/09/21
PoC(概念実証)の進め方5ステップ|「やりっぱなし」を防ぐ体制構築から検証・評価まで

「とりあえずPoC(概念実証)の進め方を調べて、検証を始めてみよう」——そう動き出したものの、具体的に何から手をつけていいか迷っていませんか。

現場で伴走していると、PoCが失敗する最大の原因は技術力ではなく、「段取り(手順)の欠如」にあることに気づきます。予算や体制、そして「どうなったら成功か」の基準があいまいなまま見切り発車してしまうため、検証後に本番へ進めず「PoC止まり」になってしまうのです。

PoCを本番導入へ繋げるためには、技術検証の前に、企画から評価までの「5つのステップ」を時系列で抜け漏れなく設計することが不可欠です。

この記事でわかること

  • PoCを成功に導く時系列の5ステップ
  • 「PoC止まり」を防ぐ検証スコープの切り出し方
  • 最小限のプロトタイプ構築のコツ
  • 本番移行を決める「Go/No-Go」の客観的な判断基準

PoC(概念実証)の進め方とは?失敗を防ぐ「段取り」の重要性

PoC(概念実証)の進め方は、「企画・準備」「スコープ定義」「プロトタイプ構築」「検証の実行」「Go/No-Go判断」という時系列の5つのステップで進めるのが基本です。

新しいシステムやAIの導入を検討する際、「本当に自社の業務で使えるのか」「投資に見合う効果が出るのか」を小さく試すのがPoC(Proof of Concept)の目的です。しかし、多くの現場では「とりあえず作って動かしてみよう」と技術検証からスタートしてしまい、プロジェクトが迷走してしまいます。

PoCは、ただ動くシステムを作るための実験ではありません。経営陣に「このシステムは本番環境に投資する価値がある」と納得させるための、ビジネス判断の材料を集めるための実験なのです。だからこそ、検証に入る前の「段取り(どう進めて、どう判断するか)」の設計が、成功の鍵を握ります。

多くの企業が陥る「PoC止まり(PoC死)」の罠

段取りを飛ばして見切り発車したPoCは、高確率で「PoC止まり(PoC死)」と呼ばれる行き止まりに直面します。
これは、検証そのものは終了したのに、本番開発に進むことも撤退することもできず、プロジェクトが塩漬けになってしまう状態です。

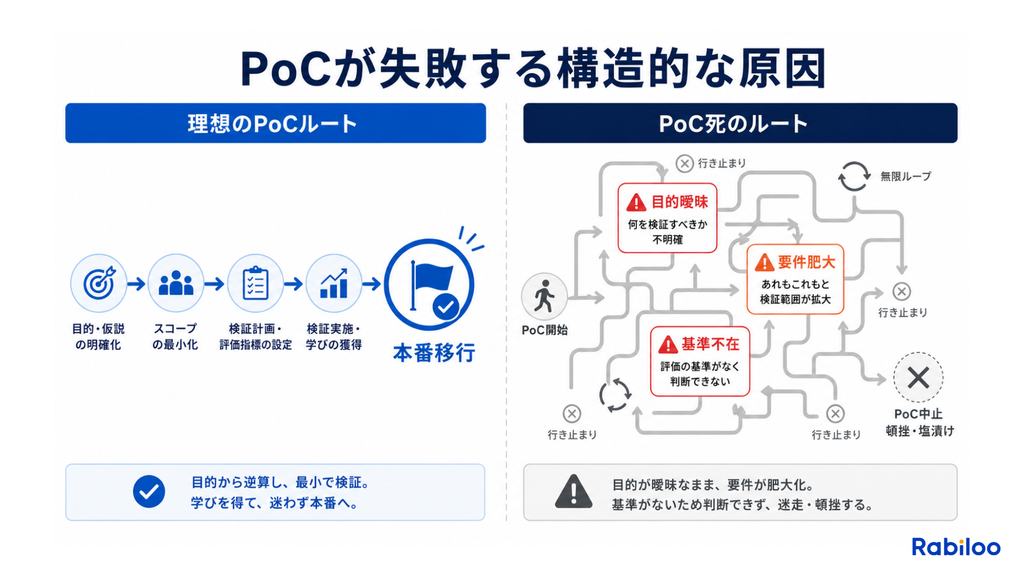

PoC止まり(PoC死)に陥るプロジェクトの共通点。目的の曖昧さや要件の肥大化、判断基準の不在が原因で本番移行できず迷走する様子を示す対比図。

私たちの現場経験から、PoC止まりに陥るプロジェクトには以下のような共通点が見られます。

  • 目的の曖昧さ:「AIで何かできないか」という漠然とした期待で始まり、何を達成すれば終わりなのかが決まっていない。
  • 肥大化する要件:「せっかくだからこの機能も確認したい」と、実質的に本番開発と変わらない規模にスコープが膨れ上がっている。
  • 判断基準の不在:検証後に「この結果なら本番に進む」という明確なGo/No-Goの基準がなく、なんとなく「もう少し様子を見よう」と先送りされる。

このような事態を防ぐためには、いきなり技術に触れるのではなく、最初のステップである「企画・準備」から着実に進める必要があります。次のセクションから、その具体的な5つのステップを順を追って解説します。

PoCの進め方:本番移行を見据えた5つのステップ

PoCを「単なる実験」で終わらせず、本番導入へと繋げるためには、技術検証に入る前の「準備」と、終わった後の「評価」までを含めた一連のプロセス設計が必要です。
Rabilooが実際の伴走支援で用いている、時系列の5ステップを解説します。

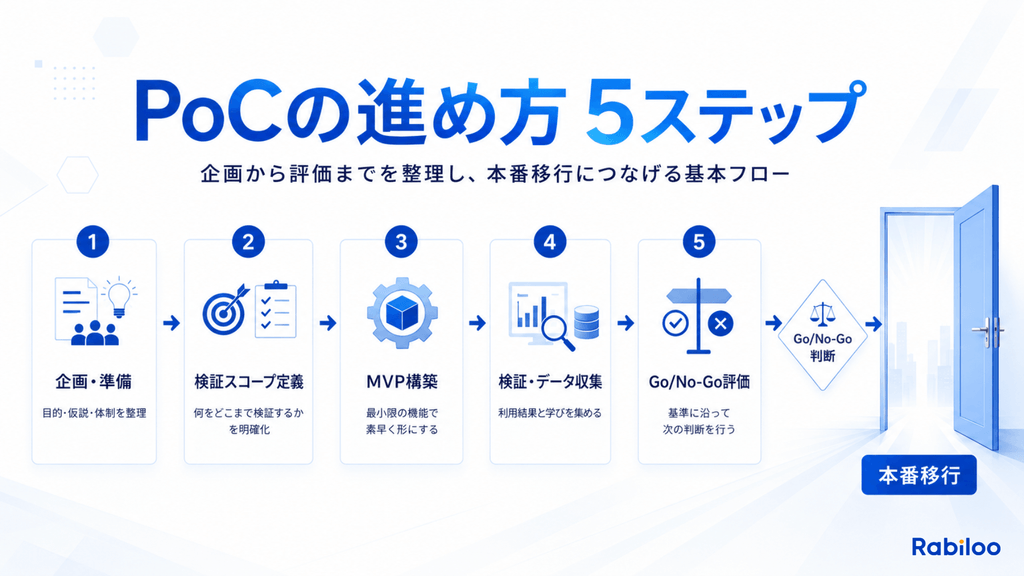

PoCの進め方5ステップ。企画・準備から検証スコープ定義、MVP構築、検証テスト、Go/No-Go評価を経て本番移行へとつながるプロセスを示すフロー図。

ステップ1:企画・準備(目的と仮説の設定、体制づくり)

PoCの出発点は「どの技術を使うか」ではなく、「どの課題を解決するか」を決めることです。
技術ありきで始まると、「動いたから何なの?」という結果になりがちです。

  • 目的と仮説の設定:「〇〇の業務をAIで自動化すれば、月間△時間の工数削減ができるはずだ」というビジネス課題に紐づく仮説を立てます。
  • 体制づくり:IT部門だけで進めるのは危険です。実際にシステムを使う「現場の業務担当者」を必ず最初から巻き込み、現場のリアルな要望を吸い上げる体制を作ります。

現場担当者が不在のまま進めたPoCは、いざ本番移行しようとした時に「現場の運用に合わない」と必ず反発を受けます。

ステップ2:検証スコープと要件の定義(やらないことを決める)

目的が決まったら、次に「何を、どこまで確かめるか(スコープ)」を定義します。
ここで最も重要なのは、「やらないこと(Out of Scope)」を関係者間で明確に合意することです。

  • コア機能のみに絞る:UIの美しさや、エッジケース(稀にしか起こらないエラー)の対応は検証範囲から外します。
  • データ範囲の限定:「過去1年分」ではなく「過去1ヶ月分の特定部門のデータのみ」など、対象を最小限に絞ります。

「せっかくだからこれも試そう」という欲張りが、PoCを実質的な本番開発に変えてしまい、コストと期間を無駄に消費する原因になります。

ステップ3:最小プロトタイプ(MVP)の構築

スコープが確定したら、仮説を検証するための最小限のプロトタイプを構築します。

このフェーズでのゴールは「完璧なシステム」を作ることではなく、**「仮説が正しいかどうかを判断できる材料を最速で用意すること」**です。

  • 既存のSaaSやノーコードツールを組み合わせて代用できないか検討する
  • 手作業(モックアップやWizard of Oz手法)で擬似的にシステムがあるように見せて検証する

「プログラミングせずに検証できないか?」と考えるくらいが、PoCのプロトタイプ構築としては適切なマインドセットです。

ステップ4:実環境での検証テスト・データ収集

プロトタイプができたら、現場のユーザーに実際に使ってもらい、データを収集します。
綺麗なテストデータではなく、「現場のノイズが混ざった実際のデータ」や「普段の業務フローの中」で動かすことが重要です。

  • 定量データ:処理時間は短縮されたか、精度は目標値に達しているか
  • 定性データ:現場のユーザーは使いやすいと感じたか、心理的な抵抗感はないか

この検証期間は「2週間〜最大でも1ヶ月」など、必ずデッドライン(期限)を設けてください。期限がないと、永遠に改善とテストを繰り返してしまいます。

ステップ5:Go/No-Go評価と次のアクション決定

検証期間が終了したら、集めたデータをもとに「本番開発に進むか(Go)、撤退するか(No-Go)」の最終判断を下します。

PoCの最大の目的は、この判断を下すことにあります。「もう少し検証を延長しよう」という曖昧な結論は避けなければなりません。
No-Go(撤退)は失敗ではなく、「多額の投資をして使えないシステムを作る前にリスクを回避できた」という立派な成果です。

では、このGo/No-Goは具体的に「どのような基準」で下すべきなのでしょうか。次のセクションで、その客観的な判断軸について解説します。

【重要】PoCの「Go/No-Go」を正しく判断する3つの評価軸

ステップ5のGo/No-Go判断において、KPIの数字だけを見て「技術的に動いたからGo」と決めてしまうのは非常に危険です。

数字の上では目標を達成していても、「現場が使いたがらない」「運用コストが見合わない」といった落とし穴が潜んでいるからです。
Rabilooでは、PoCの結果を客観的に評価し、本番移行の可否を決めるために「3つの評価軸」ですべてのテスト結果を精査することを推奨しています。

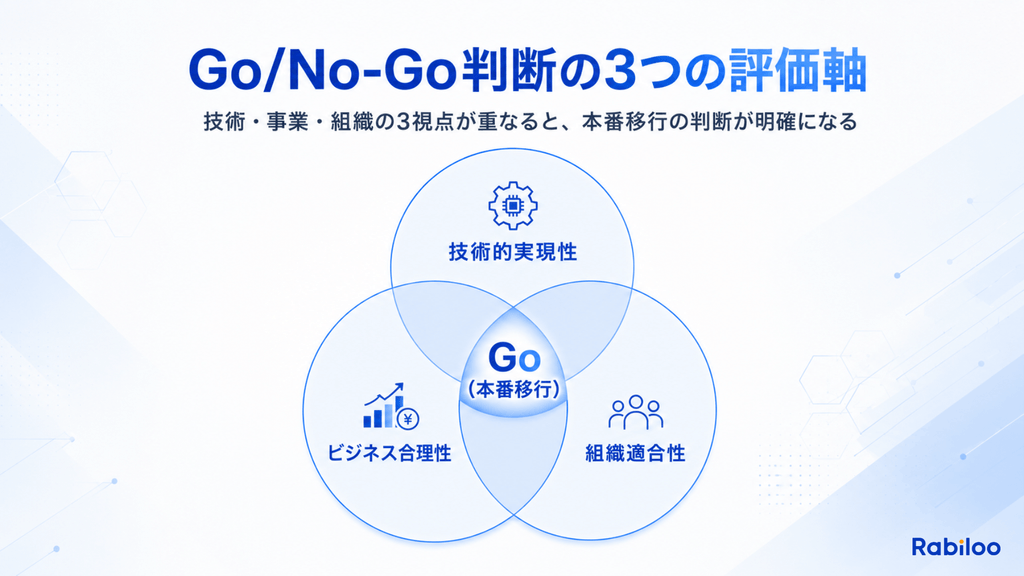

PoCのGo/No-Goを正しく判断する3つの評価軸。「技術的実現性」「ビジネス合理性」「組織適合性」の3要素すべてを満たすことで初めて本番移行(Go)の判断ができることを示すベン図。

①技術的実現性(本当に動くか)

仮説として立てた機能やAIモデルが、本番環境のデータ量や通信環境でも問題なく動作するかを評価します。

  • 処理速度は要件を満たしているか
  • 既存システム(基幹DBなど)との連携テストでエラーは起きないか
  • セキュリティや個人情報保護の観点でクリアできているか

この軸は多くの企業が重視しますが、あくまで「3つのうちの1つ」に過ぎない点に注意が必要です。

②ビジネス合理性(コストに見合うか)

技術的に優れていても、ビジネスとして「採算が取れるか」が満たされなければ本番移行してはいけません。

  • 本番開発にかかる初期費用(イニシャルコスト)
  • 導入後の保守・クラウド費用・ライセンス代(ランニングコスト)
  • 削減できる人件費や増加する売上が、これらのコストを上回るか(ROIの証明)

PoCの期間中に、この「業務工数の削減シミュレーション」まで完了しておくことが、経営陣から本番開発の予算承認を得るための最大の武器になります。

③組織適合性(現場が使い続けられるか)

もっとも見落とされがちで、かつ本番移行後に最も大きなトラブルになるのが「組織への適合性」です。

  • 現場の担当者が直感的に操作できるか(学習コストが高すぎないか)
  • 普段の業務フローに自然に組み込めるか
  • 「今のまま(手作業)の方がマシ」という現場の抵抗感をクリアできるか

どんなに優れたAIやシステムも、入力する現場の人間が使わなければただの箱です。定性データとして集めた「現場のリアルな声」をもとに、この軸を厳しく評価します。

判断マトリクス:3軸のうち1つでも「×」なら再検討

これら3つの軸をもとに、最終的なアクションを決定します。
重要なのは、3軸のうち1つでも「×」があれば、無条件にGo(本番移行)としてはいけないということです。

技術的実現性ビジネス合理性組織適合性最終判断(ネクストアクション)
○○○Go(本番移行へ)
○○△条件付きGo(現場研修・UI改善を条件に移行)
○△○条件付きGo(インフラ等のコスト構造を見直し後に判断)
○×○No-Go(ROIが成立しない。別の解決策にピボット)
×——No-Goまたは再検証(技術的限界。スコープを絞り直す)

このように「判断の設計」を事前に持っておくことで、PoCは「やりっぱなしの実験」から「確実な投資判断のプロセス」へと進化します。

外部開発パートナーとPoCを進める際の注意点

PoCのプロトタイプ構築や技術検証において、自社内にエンジニアが不足している場合、外部の開発パートナー(ベンダー)に依頼することが一般的です。
しかし、外部を巻き込む場合、社内だけで進めるときとは異なる「コミュニケーションの落とし穴」が存在します。

「伝わった」と思っていたのに伝わっていなかった

もっとも多い失敗は、発注側と開発側での「PoCに対する認識のズレ」です。

発注側は「この機能が実現できるか軽く確かめたい」と伝えたつもりでも、開発側が「この機能を本番レベルで作り込まなければ」と解釈してしまうと、コストと期間が無駄に跳ね上がります。
これを防ぐため、必ず以下の項目を口頭ではなく書面(ドキュメント)で合意してからスタートしてください。

  • スコープとOut of Scope:作るもの・作らないものの明確な線引き
  • 成功基準(KPI):どのような状態になれば「完了」とみなすか
  • 変更ルールの共有:途中で要件が変わった場合、どのようにスコープを見直すか

PoC特有の「評価バイアス」に注意する

もう一つ注意すべきなのが、パートナー選定における「客観性」です。

外部の開発会社にとって、PoCが成功して本番開発(大規模開発)に進んだ方が、自社の売上(受注額)は大きくなります。そのため、無意識のうちに「なんとかGo(本番移行)に持っていこう」というバイアスが働きやすくなります。

パートナー選びの際は、技術力だけでなく、**「ビジネス合理性がないと判断した場合、No-Go(撤退)を素直に推奨してくれるか」**という誠実さを見極めることが非常に重要です。PoCを「本番開発の受注を獲得するための単なる営業プロセス」と捉えているベンダーに依頼すると、正確な投資判断ができなくなります。

FAQ:PoCの進め方に関するよくある質問

Q1. PoCとプロトタイプ、MVPの違いは何ですか?

それぞれ目的が異なります。PoC(概念実証)は「そもそも技術的に実現可能か・ビジネス価値があるか」を確かめる検証プロセスです。一方、プロトタイプはPoCの手段として作る試作品を指します。またMVP(Minimum Viable Product)は最小限の機能で「実際に市場に出して顧客の反応を見る」製品の考え方であり、本番リリースを前提としている点でPoCとは異なります。

Q2. PoCにかかる期間の目安を教えてください。

検証する内容の複雑さによりますが、一般的には1〜3ヶ月が目安です。検証範囲が明確に絞られているほど短期間で終えられます。「いつまでも期間が終わらない」という状態は、スコープが固まっていない危険なサインです。

Q3. PoCの費用はどのくらいかかりますか?

外部パートナーに依頼する場合、規模や技術領域によって大きく異なります。小規模な機能検証であれば数十万円から、複数機能・実環境での検証を伴う場合は数百万円規模になることもあります。費用より先に「何を確かめるか(スコープ)」を固めることで、見積もりのブレを最小限に抑えられます。

Q4. 社内にエンジニアがいなくてもPoCはできますか?

可能です。ただし、外部パートナーに実装を依頼する場合でも、「自社のどの業務課題を解決したいのか」「どうなれば成功(Go)か」というビジネス側の判断基準は、発注者側が主導して設計する必要があります。

Q5. No-Go(撤退)になった場合、そのPoCは「失敗」ですか?

いいえ、失敗ではありません。「多額の本番投資をする前に、うまくいかない理由を低コストで発見できた」という意味で、PoCは正しく機能しています。重要なのは、No-Goになった理由を言語化して記録し、次のビジネス判断に活かすことです。

まとめ:PoCは「失敗を安全に回避する」ためのビジネス判断プロセス

PoCの進め方を振り返ります。

  1. 企画・準備(目的と仮説の設定、体制づくり)
  2. 検証スコープと要件の定義
  3. 最小プロトタイプ(MVP)の構築
  4. 実環境での検証テスト・データ収集
  5. Go/No-Go評価と次のアクション決定

PoCの本質は、単なる技術の実験ではありません。本番開発の前に「失敗する可能性がある理由(リスク)を事前に潰しておくこと」、そして「投資に見合うかを判断すること」にあります。
「どうなったらGoか」を最初の段階で明確に言葉にしておくこと。それだけで、PoCの質は劇的に変わり、「PoC止まり(やりっぱなし)」を未然に防ぐことができます。

Rabiloo(ラビロー)では、お客様のビジネス課題に寄り添い、単なるプロトタイプ開発にとどまらない「本番移行を見据えたPoC」を伴走型で支援しています。検証仮説の壁打ちや、Go/No-Go判断の評価軸の整理など、PoCの進め方に不安がある方は、ぜひお気軽にご相談ください。

ブログを探す

Tags

AIAIエージェントAI開発DXDXパートナーEC構築IT人材不足IoT開発OCRReact NativeWebアプリ開発Web開発abアジャイルアプリ開発インフラ構築エンジニアエンジニア単価オフショア開発クラウドサービスコスト削減システム開発セキュリティソフトウェアテストデジタルサイネージニュースバックエンドビジネスフレームワークフロントエンドブリッジSEプログラミング言語プロジェクトマネジメントベトナムマーケティングラボ型開発中小企業予約システム多店舗経営整骨院DX業務効率化生成AI用語解説開発パートナー選定開発事例開発効率化顔認識技術AI活用システム開発・運用医療・ヘルスケア小売・サービス業物流製造業
Terraformとは?IaCでインフラ管理をラクにする仕組みを解説
開発効率化クラウドサービスインフラ構築

Terraformとは?IaCでインフラ管理をラクにする仕組みを解説

2026/11/17 2026/02/24
アプリ開発に使われる言語一覧|iOS・Android・Web別の比較と選び方
フロントエンドバックエンドアプリ開発

アプリ開発に使われる言語一覧|iOS・Android・Web別の比較と選び方

2026/11/17 2026/02/24
Stripeとは?決済の特徴・手数料を初心者向けにわかりやすく解説
Web開発業務効率化EC構築

Stripeとは?決済の特徴・手数料を初心者向けにわかりやすく解説

2026/11/17 2026/02/24
お問い合わせ

要件が固まる前でも
まず相談できます

対象業務と困っている場面を伺い、最初に整理すべきことと適した進め方をご案内します。相談・見積のご依頼を受け付けています。

最初の相談で整理すること
  1. 01
    現在の課題と状況対象業務、困っている場面、検討の段階を伺います。
  2. 02
    適した進め方PoC、既存システム連携、開発体制など入口の候補を整理します。
  3. 03
    次に決めること確認すべき範囲と、そのために必要な情報を明確にします。
株式会社Rabiloo Japan
〒252-0216 神奈川県相模原市中央区 清新一丁目1番17号 荒木ビル3階
042-704-8401 / 070-8456-9696
Rabiloo Co., Ltd.
3F, B1 Tower, Roman Plaza, To Huu, Dai Mo, Ha Noi, Viet Nam
(+84) 90-1134-886
[email protected]
サービス AIファーストムーブ AIパイロット AI・DX導入コンサル AX・DX伴走支援 システム運用保守・引き継ぎ セキュリティ診断 サービス一覧
ソリューション クリニック・整骨院の
予約システム
クリニック・整骨院の
自動精算POS
工場のAIカメラ 工場の図面・設計変更管理
(PLM)
MES(製造実行システム) プレス・工作機械の立入検知 AI-OCR デジタルサイネージ ソリューション一覧
業界 医療・ヘルスケア 製造業 業界一覧
事例 お客様導入事例 開発事例
ナレッジ ナレッジブログ お知らせ 資料ダウンロード
私たちについて 会社概要 企業理念 Rabilooの強み 開発体制 会社紹介
フォローする
© 2026 Rabiloo. All rights reserved.
顧客情報保護方針
1か月でAIを実装 相談する
Rabiloo
